风电专用灌浆料
风电专用灌浆料主要应用于陆上风力发电机组的超高强度水泥基灌浆,是一种无收缩水泥基灌浆,与水混合后,产生具有高早期强度和最终强度的均勾、可流动和可泵送的灌浆材料,该产品具有高耐疲劳性。胶凝材料堆积模型和应用水泥纳米技术指产的灌浆材料具有卓越技术性能、卓越的流变性能和独特的延长施工时间。
风电基础灌浆料实验数据;
项目 | 技术指标 | 单位 | 实测值 | |
流动度 | 初始 | ≥320 | mm | 330 |
半小时 | ≥ 240 | mm | 280 | |
泌水率 | ≤1.0 | % | 0 | |
凝结时间 | 初凝 | >10 | min | 15 |
终凝 | ≤3 | h | 2.5 | |
抗压强度 | 30min | ≥20 | MPa | 31.5 |
1h | ≥25 | MPa | 29.8 | |
2h | ≥30 | MPa | 33.4 | |
3d | ≥ 50 | MPa | 50.5 | |
28d | ≥80 | MPa | 100.9 | |
抗折强度 | 24h | ≥10 | MPa | 10.8 |
膨胀率 | 28d | 0.02~0.1 | % | 0.03 |
弹性模量 | 28d | ≥30 | Gpa | 30.7 |
备注:试验水料比0.13-0.15 |
使用范围
1、风力涡轮机装置的灌浆料,即使用预应力技术安装的装置,例如陆上风力发电的基础安装灌浆
2、需要卓越的抗疲劳性能的装置
3、锚固风力发电机塔架螺栓
施工工艺

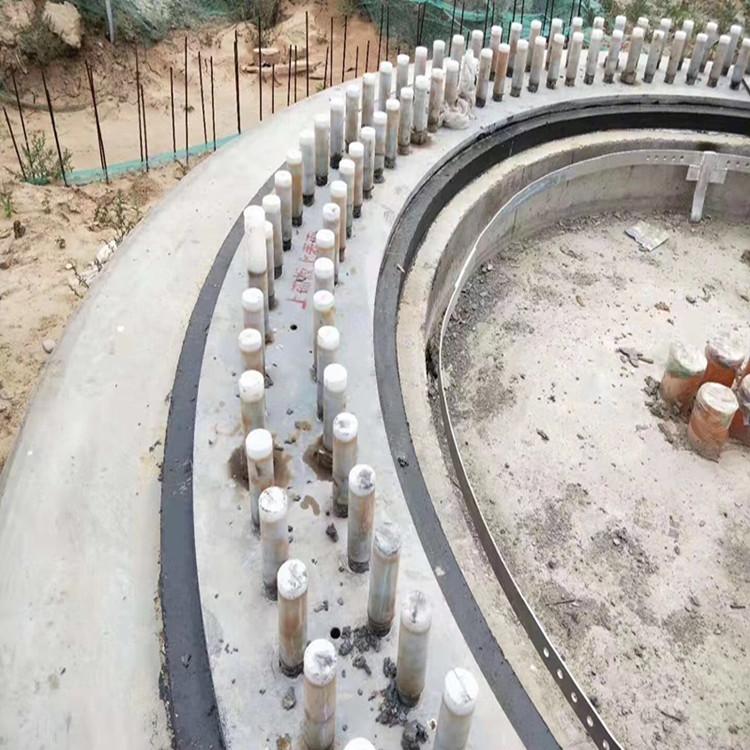

1. 按锚栓基础图要求安装锚板的预埋件。
2. 将下锚板支撑螺栓与对应的预埋件焊接牢固,焊脚高度W6mm,调节支撑螺栓,使下锚板达到图纸设计标高,且下锚板的 水平度w 3mm,下锚板与基础中心同心度w 5.0mm。
3. 浇筑完成后,要求上锚板顶面在一个水平面内,其误差不 超过2mm,厂家有跡要求时按厂家要求执行,并尽量减小安装误差。
4. 锚栓穿入下锚板后,下锚板下方应全部垫上垫片,同时将下方的 螺母拧紧到300N.m,不得遗漏。下锚板下方局部垫层浇筑前应进 行隐蔽工程验收,祸里验收外露丝扣不应好2扣,签证。确认合 格(螺母无遗漏且拧紧)后方可濬0。
5. 上下锚板同心度应w 3mm。
6. 在混凝土浇筑过程中应主要保护锚栓组合件,应用塑料布或雨布 把上锚板及锚栓上部全部包好,以免在浇筑混凝土是上锚板和锚栓 被污染或损坏。

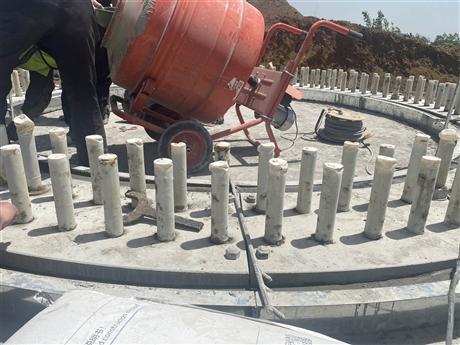

7. 主体混凝土浇筑完成3天后可灌浆施工,二次灌浆要求无收缩、无泌水、自流平、防腐(锈)蚀性。灌浆料厚度允许偏差土5mm,应连续施工。灌浆料的施工、养护应按《水泥基灌浆 材料应用技术规范G8T50448-2015》执行。

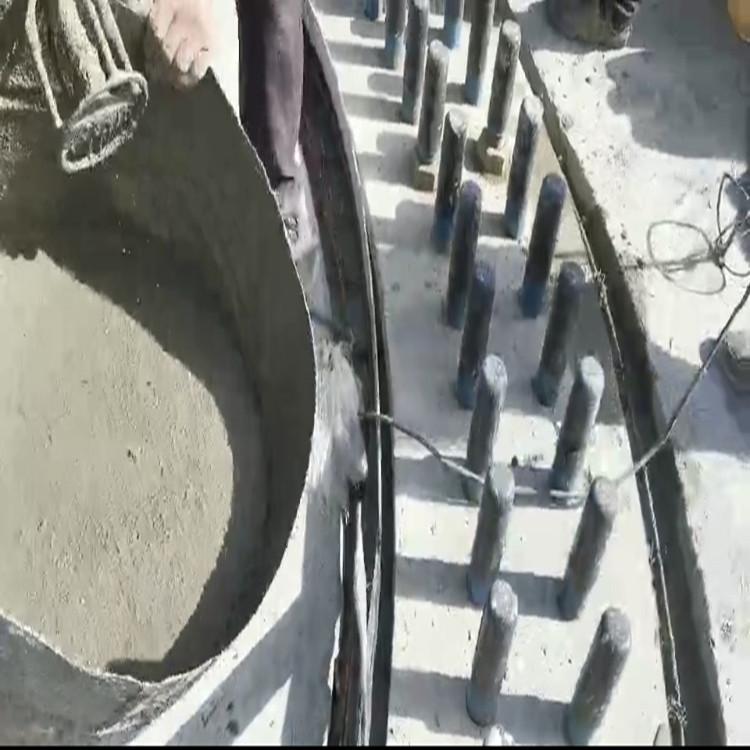

8. 水泥基灌浆材料接触的混凝土表面应充分凿毛。灌浆前,应将灌 浆材料接触的设备底板和混凝土基础表面清理干净,不得有松动的 碎石、浮浆、浮灰、油污、蜡质等。灌浆前24h基础混凝土表面应 充分润湿,灌浆前1h,清除积水。
9. 二次灌浆时,应从TM进行灌浆,直到从另一侧溢出为止,不得 从相对两侧同时进行灌浆。灌浆开始后,必须连续进行,并尽可能缩短灌浆时间。
10. 灌浆料达到设计强度后表面涂普通级环氧煤沥青,干膜厚度不 小于300um。按《埋地钢质管道环氧煤沥青防腐层技术标准(SY0447-2014)》执行。
基础混凝土强度达到100%后可进行吊装施工,锚栓张拉到设计预拉力926kN,超张拉系数1.15,锚栓验收合格后风机方可调试发电。
